Ban chỉ đạo triển khai dự án đầu tư xây dựng vành đai 4 vùng thủ đô Hà Nội vừa tổ chức hội nghị cam kết tiến độ và ký giao ước thi đua trong công tác giải phóng mặt bằng và tái định cư.
Qua tính toán, diện tích đất cần giải phóng mặt bằng rất lớn, hơn 1.300 ha. Trong đó, Hà Nội khoảng 740 ha tại 7 quận, huyện (Sóc Sơn, Mê Linh, Đan Phượng, Hoài Đức, Hà Đông, Thường Tín). Bắc Ninh cần thu hồi 320 ha tại 4 huyện, thành phố (Thuận Thành, Quế Võ, TP Bắc Ninh, Gia Bình). Hưng Yên cần thu hồi khoảng 270 ha tại 4 huyện (Văn Giang, Khoái Châu; Yên Mỹ, Văn Lâm).
Lãnh đạo ba địa phương thống nhất xây dựng cơ chế chính sách bồi thường, hỗ trợ, tái định cư và bổ sung danh mục kế hoạch sử dụng đất để thực hiện dự án xong trong tháng 10/2022; tổ chức lập, phê duyệt, cắm mốc giải phóng mặt bằng và bàn giao ranh giới chậm nhất tháng 11/2022; phê duyệt phương án bồi thường, hỗ trợ và tái định cư, ban hành quyết định thu hồi đất và giải phóng mặt bằng, tái định cư xong toàn dự án tháng 12/2023.
Việc bàn giao 70% diện tích mặt bằng các gói thầu xây lắp được hoàn thành trước ngày 30/6/2023 để phục vụ khởi công và cơ bản bàn giao diện tích còn lại trước ngày 31/12/2023 để thi công công trình. Ba địa phương thống nhất phấn đấu hoàn thành, đưa vào khai thác tuyến đường từ năm 2027.

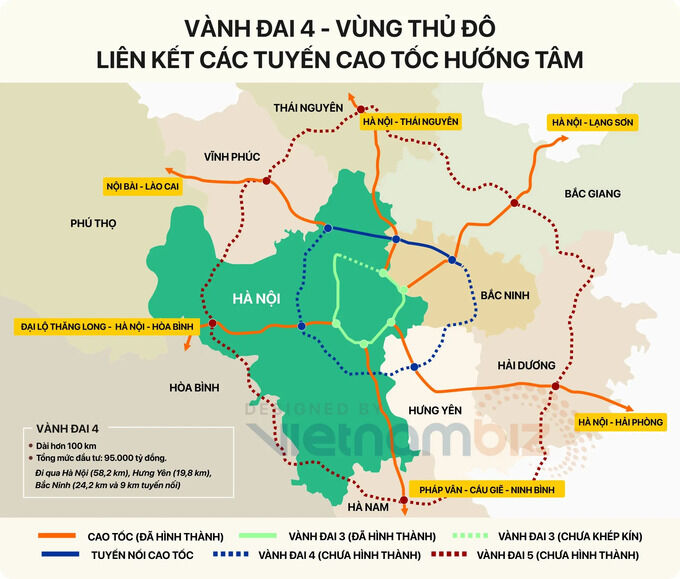

Tuyến vành đai 4 vùng thủ đô dài 112,8 km, chia làm 7 dự án thành phần, đi qua Hà Nội, Hưng Yên, Bắc Ninh. Khi đưa vào khai thác, tuyến đường sẽ áp dụng thu phí tự động không dừng.
Sơ bộ tổng mức đầu tư của dự án là 85.800 tỷ đồng. Nguồn ngân sách nhà nước giai đoạn 2021-2025 là 41.860 tỷ đồng, bao gồm hơn 19.380 tỷ đồng từ nguồn vốn ngân sách Trung ương trong kế hoạch đầu tư công trung hạn giai đoạn 2021-2025; nguồn vốn ngân sách địa phương hơn 22.470 tỷ đồng (Hà Nội hơn 19.470 tỷ; Hưng Yên 1.000 tỷ; Bắc Ninh 2.000 tỷ).
Nguồn ngân sách nhà nước giai đoạn 2026-2030 hơn 14.500 tỷ đồng, bao gồm 8.790 tỷ đồng từ nguồn vốn ngân sách trung ương; nguồn vốn ngân sách địa phương hơn 5.710 tỷ đồng. Vốn do nhà đầu tư thu xếp hơn 29.440 tỷ đồng.
Trung Kiên
